Přístavba nového pavilonu MŠ Kněžmost

Přístavba nového pavilonu MŠ Kněžmost

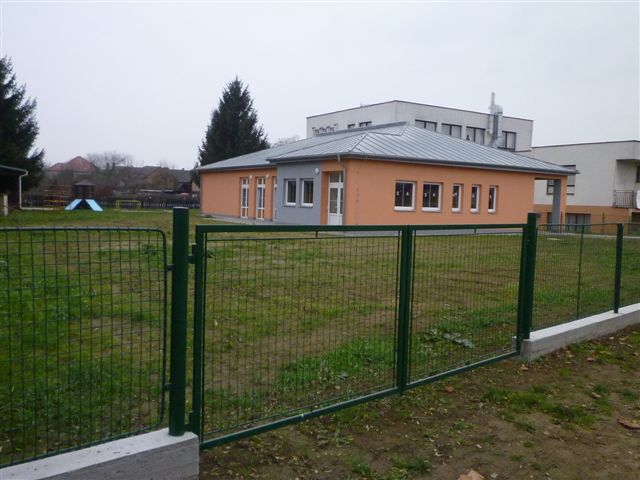

Průběh realizace stavby: Fotografie finálního stavu

listopad 2011 – Obec Kněžmost podá závěrečnou monitorovací zprávu z průběhu akce a zároveň závěrečnou žádost o proplacení

listopad 2011 – v budově proběhlo vítání občánků, které se velmi líbilo

září 2011 – objekt je plně zpřístupněn a využíván, díky dotaci od ROP Střední Čechy může MŠ uspokojit stále rostoucí počet žadatelů o umístění dítěte, navíc je budova opravdu velmi pěkná a moderní

srpen 2011 – přístavba MŠ byla dokončena v řádném termínu a na konci měsíce srpna došlo ke kolaudaci tak, aby mohl být objekt využíván od začátku nového školního roku

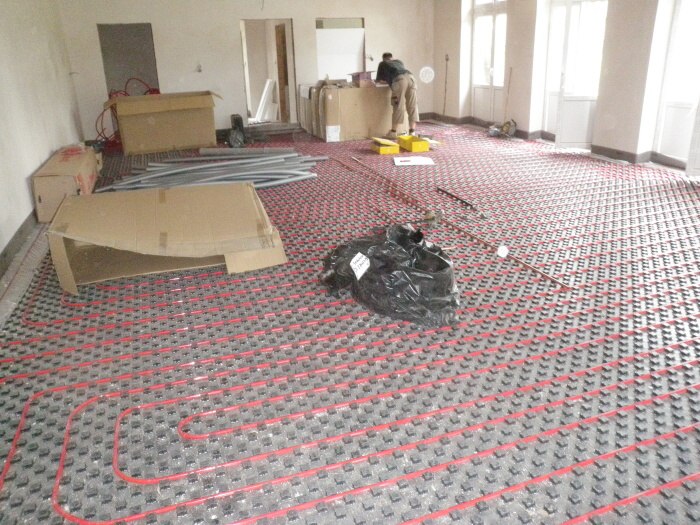

červenec 2011 – dodělávky rozvodů a finalizace všech povrchů, podlahy, obklady, omítky a fasáda – budeme mít pestrobarevnou školku; některé děti i maminky se již začínají ptát, kdo bude v novém oddělení, tuto starost rádi přenecháme paní vedoucí

červen 2011 – stavba pokračuje dle harmonogramu, dokončená je střecha, nainstalována okna, finišují rozvody

duben 2011 – pokračuje se na montáži krovu, hotové je vnitřní zdivo, na základě požadavků investora byl připraven harmonogram prací, vše pokračuje podle plánu.

březen 2011 – stavba pokračuje v domluveném tempu, již jsou vyzděny nosné zdi a hotov je i věnec

prosinec 2010 – počasí bohužel stavbě příliš nepřeje, přesto se pokračuje

1.11.2010 – předáno staveniště a firma LIPRACO ihned zahájila vytyčovací práce

27.10.2010 – konečně se nám podařilo po několika týdnech zdržení podepsat smlouvu se zhotovitelem firmou LIPRACO

12.8.2010 – vyhlášení výběrového řízení na zhotovitele
